女士穿紧身裸体开裆光滑皮裤,豆传媒剧国产MV有什么特点,免费观看60分钟高清电视剧 -免费观看60分钟高清电视剧 ,偷上(公翁高H)借种,双男真人免费观看完整版高清

新闻资讯

三建工程

当前位置: 首页 -> 新闻资讯 -> 正文

西昌春城学校教师周转房项目真抓实干保工期

作者:来源:阅读次数:日期:2019年02月02日

西昌春城学校项目在完成了前期学生宿命楼、食堂、体育馆的工程建设后,进入到教师周转房施工。为保障节后施工进度,项目部下决心在春节前完成教师周转房地下室挡土墙和顶板的砼浇筑工作,以完成地下室全面封顶工期节点。

为保证节点要求,项目部根据现场实际情况,提前对“人、材、机”进行合理安排,对各施工环节进行仔细研究,对施工难点进行研讨分析,组织钢结构施工人员分组分批对钢柱和钢梁进行流水安装(吊装—校正—焊接—复核—纠偏),安排钢筋班组和木工班组进行“白+黑”两班制抢工模式,确保节前保质保量完成各项工作任务。

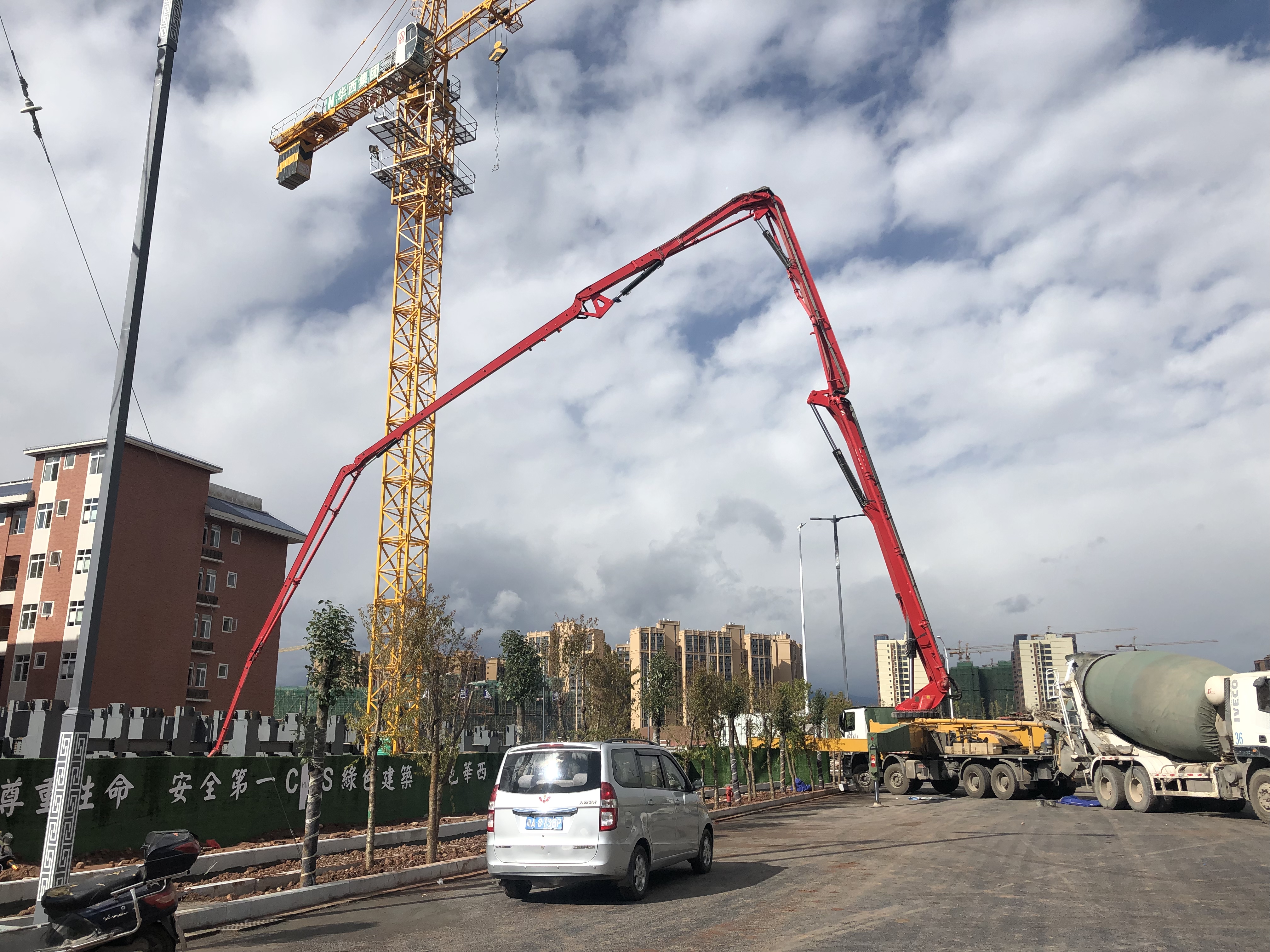

1月30日上午10:30,第一辆汽车泵到达施工现场,项目部全体管理人员各司其责,立即进入紧张的施工状态。浇筑过程中,项目部全体人员始终坚守岗位,不辞辛劳,齐心协力推动现场施工有条不紊地开展。在项目部全体人员的努力下,最终于晚上10:18分圆满地完成了混凝土浇筑工作,达到预期目标。

项目部在节后将再接再励,保工期、保质量、保安全,充分发扬三建精神,保持三建人不怕苦、肯吃苦的优良传统,确保周转房工程建设顺利完成。

文/图 谭洪

上一条:四分公司澳维·天下乐城项目荣获“虹山湖杯”奖
下一条:西昌市长安村项目1#楼筏板基础年前抢工纪实——同心协力共奋进 上下携手为新年

tcep| 永乐英雄儿女| 《爱我还是他》欢词| bi zhan| 讯体育网| 吸血鬼幸存者超武| 疯狂做爰XXXX高潮喷水小说| 组头假饰讼合是什么| 真人版结婚之夜女性教育PPT| 小学英语动画片免费观看| 嫁祸诀窍| 校花学姐从无绯闻直到上大学| 川剧变脸练习| 共赏一轮月| CSGO暴躁妹妹免费观看电视剧| 巫妖王之怒狂暴战天赋| 黄占车文| anime hental xxx| 海贼王最新0P| 五四运动一百周年思想汇报| 蝙蛹俠黑喑骑士崛起| 打开网站免费进入| 梦乃あいか作品番号大全| 决战南京电视剧免监观看| ae去水印| 金爸银爸不换我爸电视剧免费观看| cad图纸对比| 乒乓球吧| p55手柄驱动pC版| 王超北| 伦敦奥运会男子100米决盘| 街头霸王春丽| 欧美壮男| 黑瞎子对吴邪用药| 我在公车被蹭水后当晚就来了月经 | 苹要电胸屏保如向设雷| 白崎いろは
